【奋战三季度】新乡:九峰山抽水蓄能电站建设加速推进

2024-08-18 18:23:31  来源:大象新闻

大象新闻记者 邱亚斐 卢家民 文梦雨 通讯员 申俊蕾

绿色心脏,脉动未来。作为落实国家“双碳”目标的重要基础设施项目,巍巍太行山脉中,河南九峰山抽水蓄能电站建设火热。

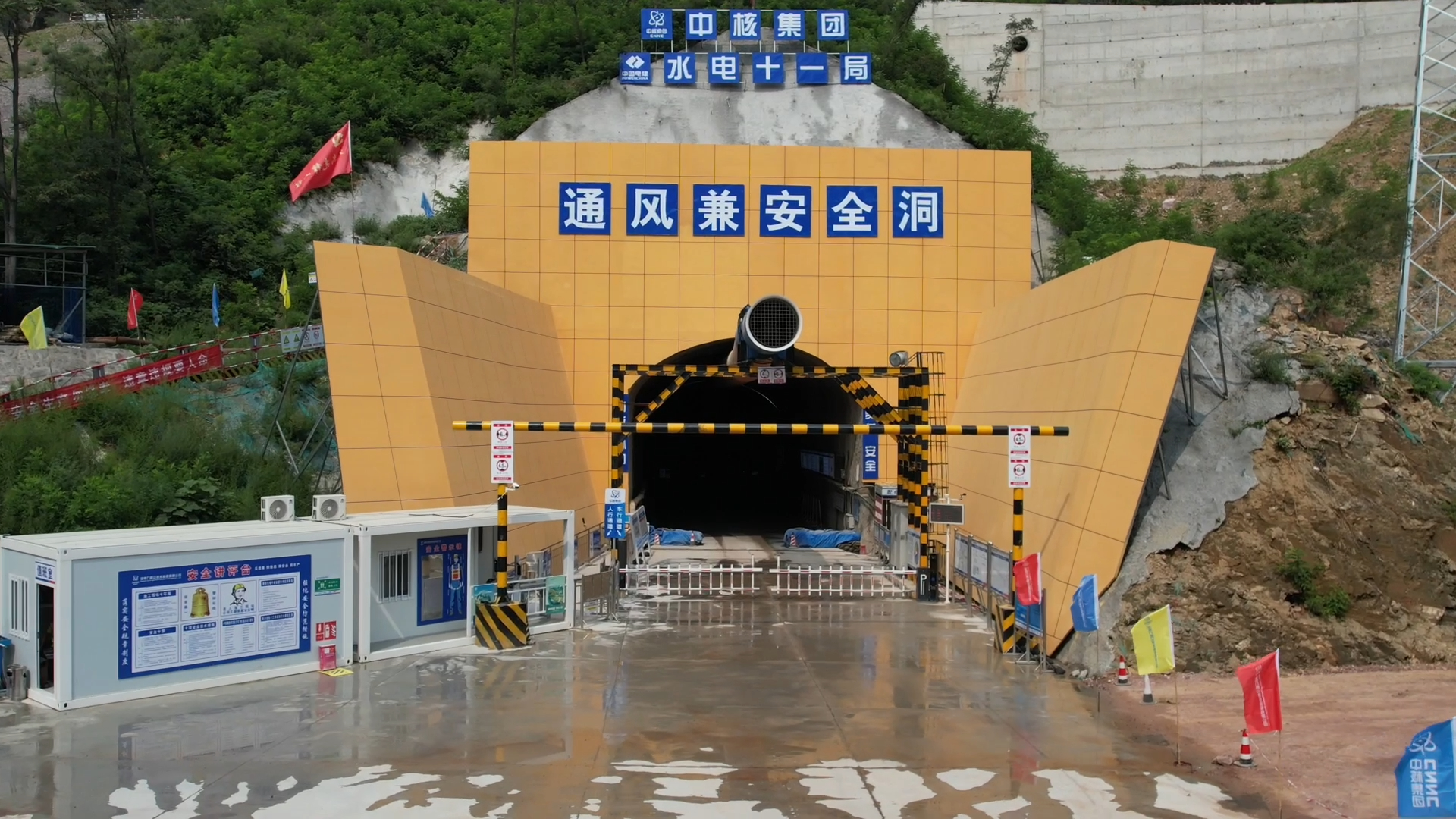

8月中旬,记者在九峰山抽水蓄能电站的施工现场看到,该项目的地下主副厂房和主变洞首层开挖同时成功,这两个特大断面洞室,长度都在200多米,也是整个工程的核心,接下来工作人员将继续进行向下开挖作业。

主副厂房洞总长232.2米,最大开挖宽度27米,最大开挖高度为57.8米,共分7层开挖,目前已完成的首层最大高度10.5米,全部开挖完成后将安装6台单机容量35万kW的立轴单级混流可逆式水泵水轮机,总装机容量210万kW。

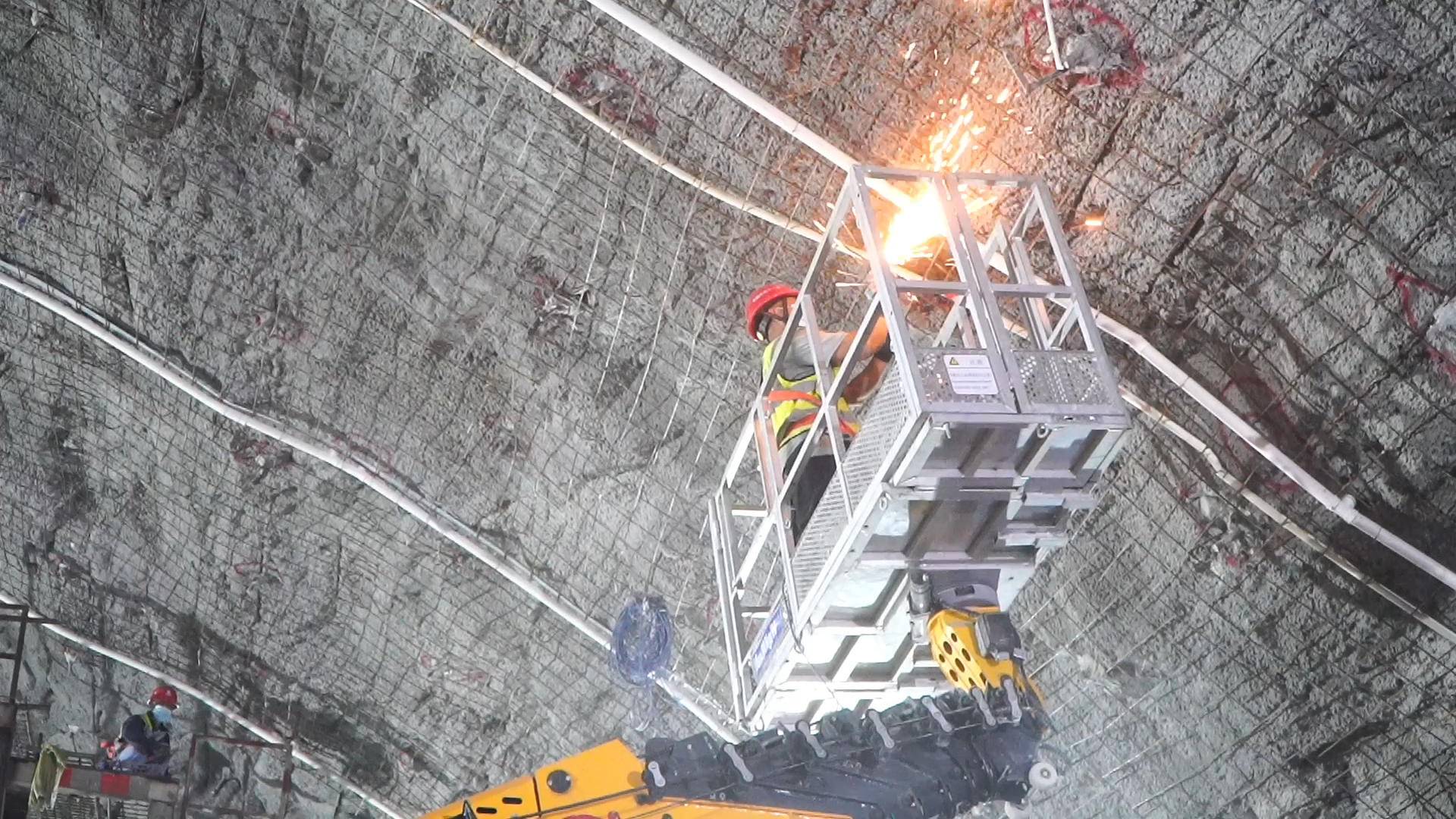

中国水电十一局九峰山抽水蓄能电站施工局总工程师李闯告诉记者:“我们厂房在施工过程中,有一段断层,还有节理比较发育的岩石,在我们开挖过程中,有碎的岩石块跌落的风险,这个过程中就需要我们加强支护工作。”

面对地质条件复杂多变、多工作面立体交叉施工等问题,九峰山采用“先开挖中导洞,再进行两侧扩挖”的施工方法,在过程中制定了一炮一设计,根据地质条件及时调整爆破参数,保证了开挖质量,半孔率高达96%,提前45天完成年度节点目标。

“现在我们主副厂房区域共投入80余人,20余台套设备进行厂房和主变的开挖工作。”李闯继续向记者介绍,整个九峰山项目,现在有23个项目正在施工,目前投入人员1200余人,设备650台套。

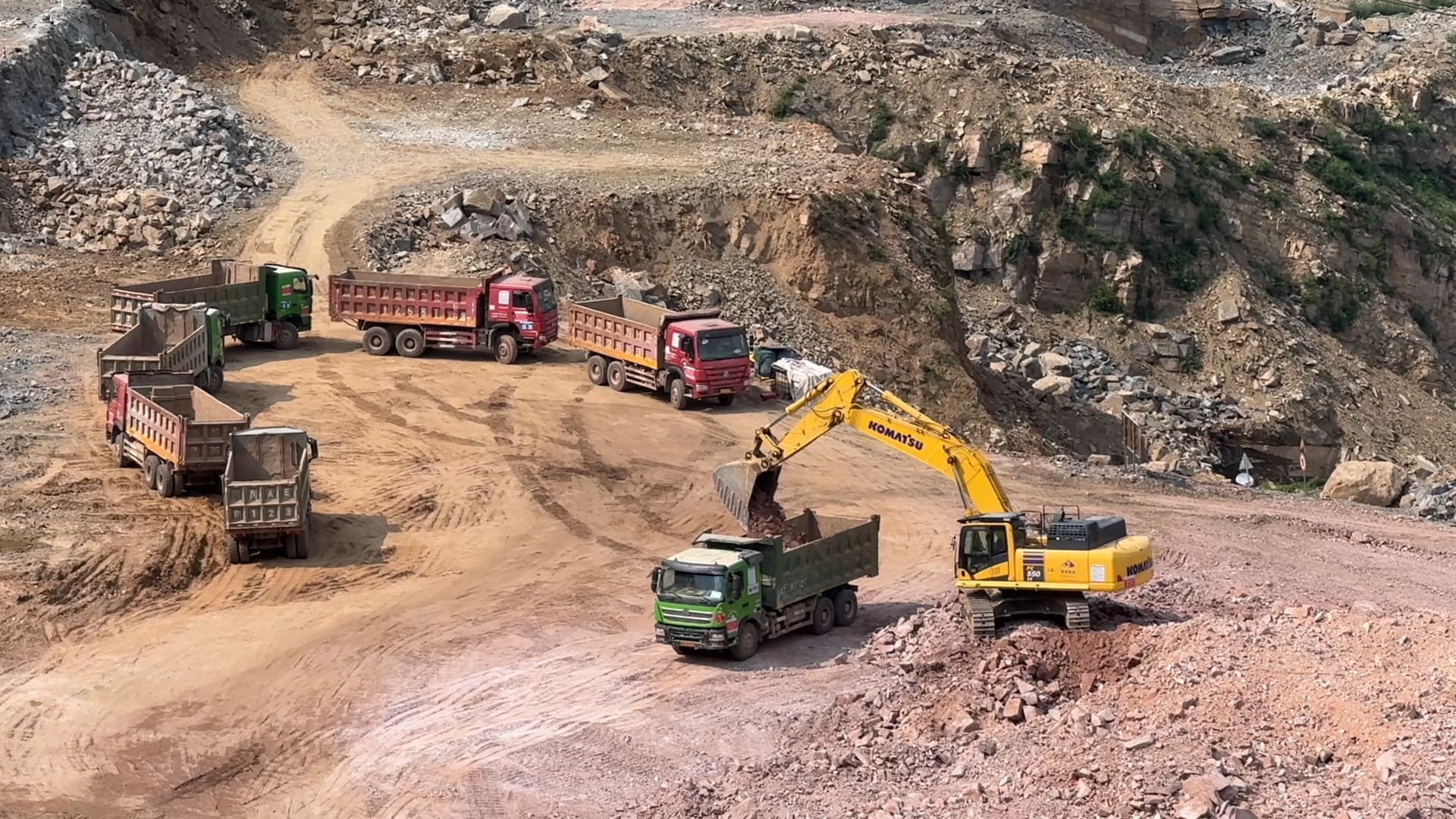

目前,九峰山抽水蓄能电站已完成今年8个主要节点中的7个,将继续推进筹建期洞室工程、场内道路工程的施工,主要施工任务年内基本完成,推动上下库开挖填筑、输水发电系统施工的全面展开。

河南九峰山抽水蓄能有限公司建设管理部负责人龙学兵介绍说:“计划今年下半年,实现上库开挖填筑83万方,下库开挖填筑106万方,厂房系统完成第二层的开挖和岩锚梁浇筑以及主变洞第二层的开挖工作。

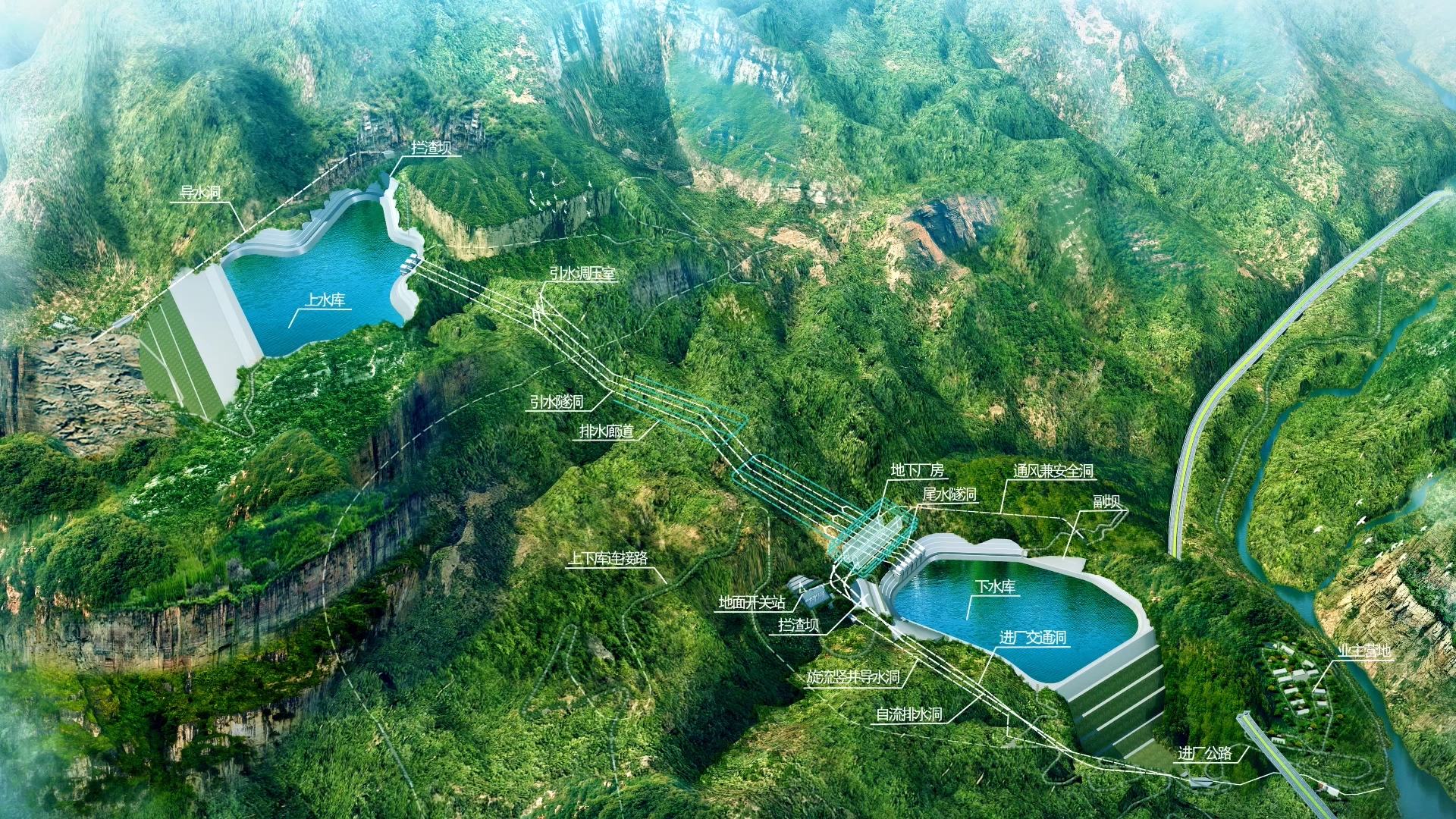

据了解,由中核集团新华发电控股建设的河南九峰山抽水蓄能电站是国家能源局发布的《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点实施项目、河南省重点能源项目。枢纽工程主要由上水库、下水库、输水系统、发电厂房及地面开关站等建筑物组成,工程总投资131.62亿元,预计于2028年12月首台机组发电,2030年2月全部投产运行。

“主要承担河南电网的调峰、填谷、调频、调相、黑启动等任务。电站额定水头682米,居全国前列。”龙学兵表示 ,电站建成以后,可实现年发电量25.2亿度,相当于每年节约标准煤56.7万吨,减少二氧化碳排放 141万吨,为河南电网提供清洁优质的电力能源,项目建设期间,可拉动地方社会经济发展,同步改善交通基础设施建设,高峰期可提供就业岗位约5000个。


编辑:宋习文

二审:段玉龙

三审:卢家民



文章关键词:开挖,&ldquo,施工 责编:卢家民

相关阅读 换一换

今日热点

新乡红旗区:多措并举,全力护航新学期 新乡红旗区:多措并举,全力护航新学期

精品原创

赵培宁:一生“荷”求 赵培宁:一生“荷”求

读图时代

地市直通车

网站简介 | 版权声明 | 广告服务 | 联系方式 | 网站地图

Copyright © 2012 hnr.cn Corporation,All Rights Reserved

映象网络 版权所有
